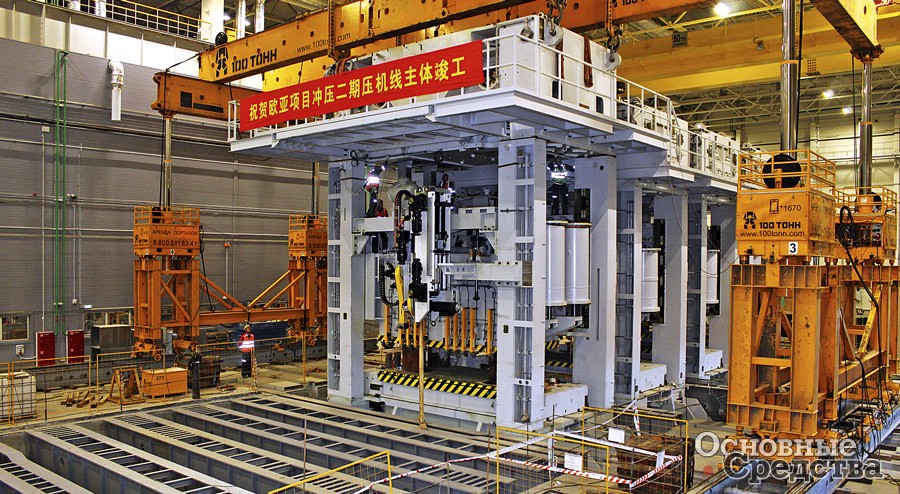

Установка короны пресса массой 220 т

Особенности монтажа китайского оборудования

  Е. Воробьёв, начальник производственно-технического отдела «100 ТОНН ПРОМЫШЛЕННЫЙ ТАКЕЛАЖ»
В последние годы на российский рынок приходит всё больше оборудования азиатских производителей. И причиной тому не только западные санкции и привлекательные условия покупки, но и технологический прорыв, совершенный компаниями из Китая. Однако на каждом рынке есть свои правила игры. И как двадцать лет назад российская промышленность училась работать с европейцами, так теперь важно овладеть искусством построения диалога с поставщиками из другой части света.

Для сохранения ноу-хау

Быстрые достижения в науке и технике заставляют инноваторов беспокоиться о защите интеллектуальной собственности. Когда на рынке не хватает правовых механизмов регуляции этой сферы, производителям приходится охранять свои разработки особенно тщательно. Неудивительно, что корпорации из КНР вводят запрет на отправку чертежей и прочей технической документации за пределы внутреннего контура. Относительно подробные сведения шеф-инженеры предоставляют только тогда, когда сами приезжают на площадку.

При этом технические нормативы, стандарты, принятые в стране применительно к тому или иному типу оборудования либо видам работ, зачастую невозможно найти в открытом доступе. Таким образом, покупатели и подрядные организации, отвечающие за установку, сборку и ввод техники в эксплуатацию, сталкиваются с нехваткой информации. Это имеет ряд последствий, которые стоит учитывать при планировании проекта по монтажу технологического оборудования.

В условиях неопределенности

Когда покупатель китайского оборудования заключает договор с такелажно-монтажной организацией, у него, как правило, нет инструкций по монтажу, данных по объемам электромонтажа и монтажа трубопроводов. Зачастую производитель предоставляет только самые общие сведения о поставке. Например, что пресс придет в десяти контейнерах. Но каково содержимое этих контейнеров: потребуется ли только крупноузловая сборка из готовых блоков или сложный монтаж? А если монтаж, то предполагаются болтовые соединения или сварка? А какой вид сварки, какое ее количество необходимо? Каковы требования к выверке, как должно быть организовано крепление на фундаменте? Допустимо ли провести укрупнительную сборку внизу и затем поднимать готовый элемент или сложные монтажные операции предстоит вести на высоте и т. д.

В зависимости от множества переменных установка и запуск оборудования может занимать как несколько смен, так и несколько недель или даже месяцев. Соответственно рассчитать и зафиксировать стоимость проекта на берегу невозможно.

Стоит насторожиться, если подрядчик, не имея документации, готов легко дать финальную сумму контракта. Это может свидетельствовать только об отсутствии опыта работы с китайским оборудованием и неумением планировать ресурсы. То и другое с высокой вероятностью приведет к тому, что решить задачу монтажная организация просто не сможет. И когда закончатся деньги, в одностороннем порядке выйдет из проекта.

Решить проблему неопределенности можно двумя путями. Либо предусмотреть гибкую стоимость договора, которая корректируется сторонами по факту поступления оборудования на площадку. Либо попытаться наладить диалог с коллегами из Китая, чтобы добыть необходимые данные заранее. Чаще всего приходится сочетать оба подхода.

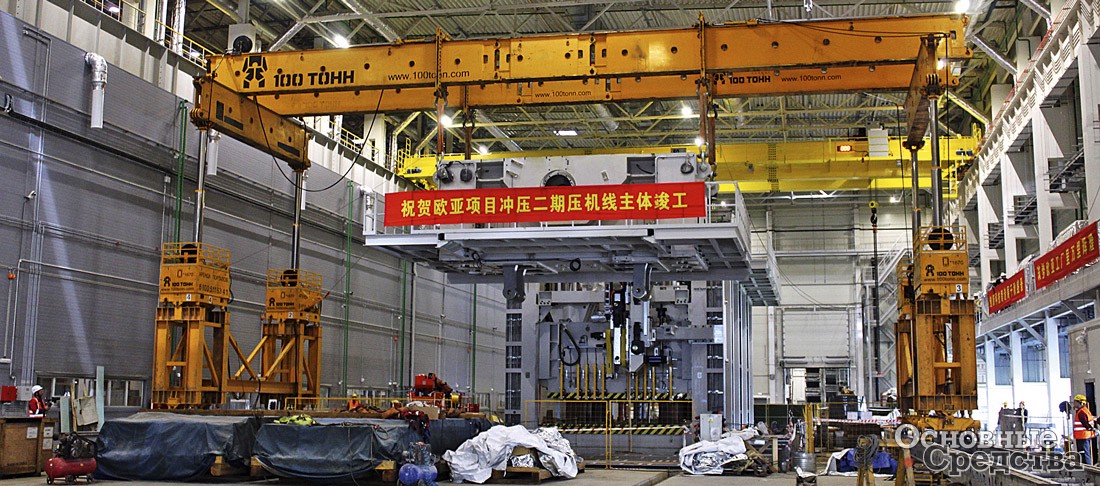

Монтаж линии из четырех прессов на автопроизводстве в Тульской области

О пользе диалога

Мы в «100 ТОНН» понимаем, что сейчас монтажно-такелажная организация обязана уметь работать с оборудованием производства КНР. Поэтому инвестируем собственные ресурсы в изучение особенностей этой техники.

Один из лучших способов – съездить в Китай на приемку и демонтаж оборудования перед его упаковкой и отправкой в Россию. Для инженеров это возможность увидеть всё своими глазами, получить из первых рук достоверные ответы на свои вопросы. С учетом полученной информации можно качественно спланировать необходимый для проекта персонал, инструмент, такелажные средства. Определить трудоемкость, наметить четкие сроки выполнения работ и запуска станка или агрегата в эксплуатацию.

Параллельно можно обсудить с коллегами из Китая требования к отдельным операциям (строповке, монтажу, сварке, выверке и пр.) и к оборудованию в целом. Поскольку мы устанавливаем производственные единицы в России, то обязаны соблюдать российские нормы и правила. Только в этом случае у эксплуатирующего предприятия в дальнейшем не будет проблем с получением разрешительной документации, надзорными органами. Профессионалы монтажного рынка знают критерии, которым должно соответствовать оборудование. Их долг – помочь клиентам сориентироваться в этом вопросе.

Таким образом, в интересах покупателя выбрать подрядчика до того, как изготовитель демонтирует и упакует оборудование. Впрочем, мы в исключительных ситуациях отправляем инженеров в КНР за свой счет по еще не подписанным договорам. Это позволяет нам в дальнейшем уже конкретно обсуждать контракт, минимизируя собственные риски и риски наших заказчиков.

Иногда у самого производителя нет понимания, как собрать оборудование в стесненных условиях. В его собственном цеховом пространстве всё продумано для работы с крупногабаритными единицами. Но на эксплуатирующих предприятиях часто не хватает высоты потолков и грузоподъемности мостовых кранов. Тут требуются нестандартные такелажные решения и специализированное оборудование: гидравлические порталы, системы горизонтального перемещения груза, поворотные столы, низкие тележки и т. д.

Опыт – главная опора

На что еще можно опереться при планировании установки и монтажа технологического оборудования, если документация отсутствует? Конечно, на прежний опыт.

Тут очень помогают наработанная библиотека проектных решений, знания и навыки производственных специалистов, проектировщиков, главных инженеров проектов. Такие компетенции позволяют заранее предположить, какая технология работ подойдет, наметить наиболее вероятные сценарии развития событий. Особенно ценным подспорьем станет опыт такелажа и монтажа аналогичного оборудования, причем не любого, а сделанного в Китае.

При этом подрядчик должен быть готов оперативно вносить изменения в проект производства работ и согласовывать их с заказчиком. Его ресурсов должно хватать, чтобы при необходимости увеличить численность сотрудников на площадке, довезти дополнительные такелажные средства, приспособления, инструмент.

Предварительная подготовка в сочетании с гибкостью позволяет завершать проекты в плановые сроки. Отсутствие же опыта, ограничения в человеческих и технических ресурсах сильно затрудняют работу с китайским оборудованием.

Рассчитывать, что всё получится сделать исключительно по указаниям шеф-инженеров, не стоит. В диалоге с представителями производителя важно иметь опору в виде багажа знаний, готовности задать правильные вопросы. Трудности в переводе с русского на китайский и обратно встречаются постоянно, особенно когда речь касается технических терминов. Сложно найти квалифицированного переводчика, технические средства тоже не всегда справляются блестяще. А вот профессиональное взаимопонимание помогает в любой ситуации.

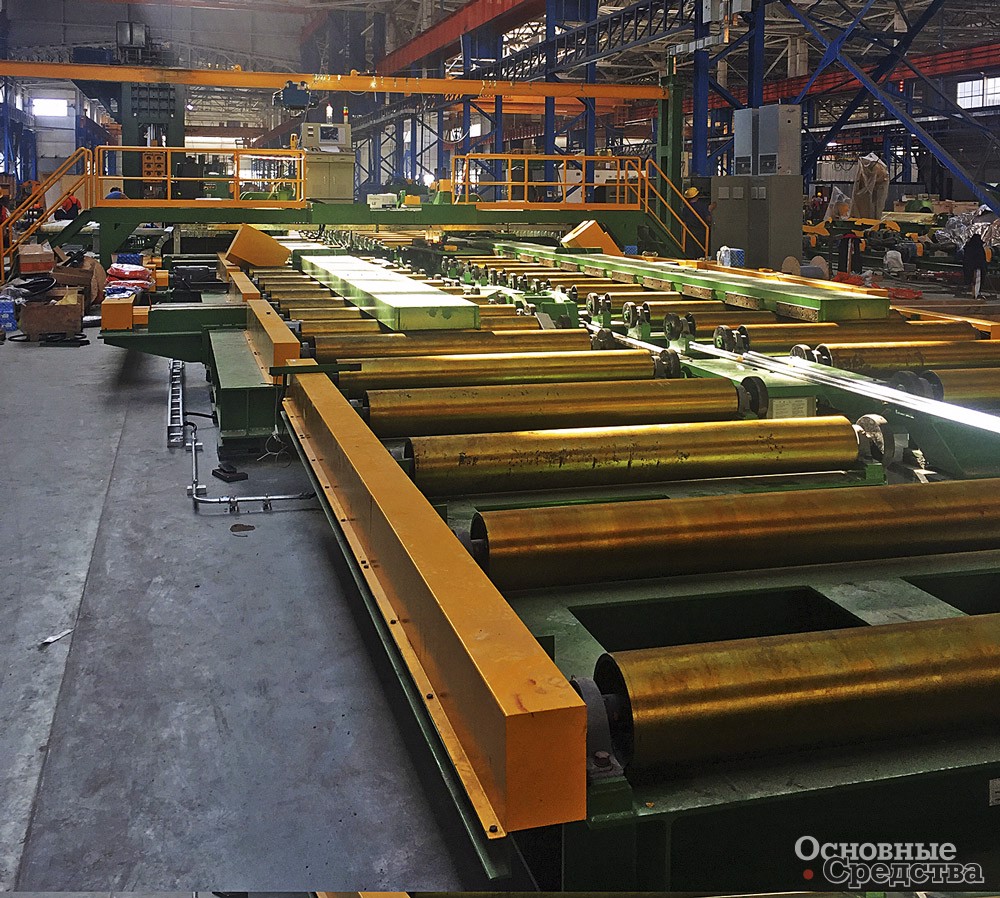

Монтаж линии по производству сварных труб в Воронежской области

Подведем итоги

Китайское технологическое оборудование уже стало неотъемлемой частью российского производственного ландшафта. И по всей вероятности, в перспективе таких станков, прессов, технологических линий будет становиться только больше. Это значит, что монтажно-такелажные организации должны научиться правильно работать с производителями из КНР.

Порог входа на этот рынок довольно высок. От подрядчика требуется опыт, готовность повышать квалификацию, в том числе в Китае. А еще техническое оснащение и гибкость.

Покупателям оборудования важно понимать, что нехватка технической документации от поставщиков чревата увеличением сроков монтажа. Чем раньше состоится выбор подрядчика, тем больше у него будет возможностей для коммуникации с китайскими коллегами и качественной подготовки. При этом стоит продумать контракт с монтажной компанией так, чтобы он учитывал возможные изменения в ходе работ.

Работа с оборудованием азиатского производства требует опыта
